여주~원주 철도건설
사업개요

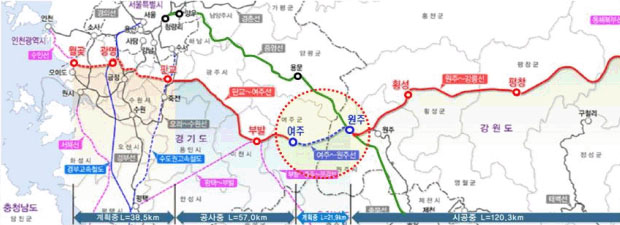

- 사업구간 : 여주 ~ 서원주 ~ 남원주
- 사업량 : 21.9㎞(단선철도)
- 총사업비 : 5,683억 원
현재까지 추진상황
- 2011. 04. : 「제2차 국가철도망 구축계획(2011~2020)」확정·고시
- 2013. 11. : 「복선전제 단선 타당성조사」대상사업(2차) 선정
- 2015. 11. : 단선「예비타당성조사」최종확정 (B/C 1.04, AHP 0.584)
- 2016. 03. : 타당성조사 및 기본계획용역 착수
- 2016. 11. : 기본계획(안)검토의견 제출(터널구간 복선시공)
- 2016. 11. : 전략환경영향평가(초안) 및 기본계획 주민설명회
- 2016. 12. : 총사업비 변경 관련 용역중지 및 관계기관 협의
- 2017. 12. : 사전적격성 심사 중
향후추진계획
- 2018. ~ 2019. : 설계용역 완료
- 2020. ~ 2024. : 보상 및 사업 추진
